Зарядись!: Информация для системообразующих организаций ТЭК
06.04.2020
06.04.2020

Зарядись!

Специализированное издание для профессионалов энергетической отрасли

Подписаться на рассылку

Специализированное издание для профессионалов энергетической отрасли

06.04.2020

Информация для системообразующих организаций ТЭК

На базе ГИС ТЭК будет проведён мониторинг финансово-экономического состояния системообразующих организаций топливно-энергетического комплекса (распоряжение Правительства Российской Федерации от 27 марта 2020 года N 764-р).

Перечень системообразующих организаций в ТЭК утверждён решением Правительственной Комиссии по повышению устойчивости развития Российской экономики (протокол от 20 марта 2020 года N3).

Сообщается также, что регистрация и предоставление данных начнутся с 6 апреля 2020 г.

Формы, содержащие показатели для проведения указанного мониторинга, будут размещены на портале ГИС ТЭК в разделе «ФОРМЫ» по итогам согласования с Минэкономразвития России показателей мониторинга.

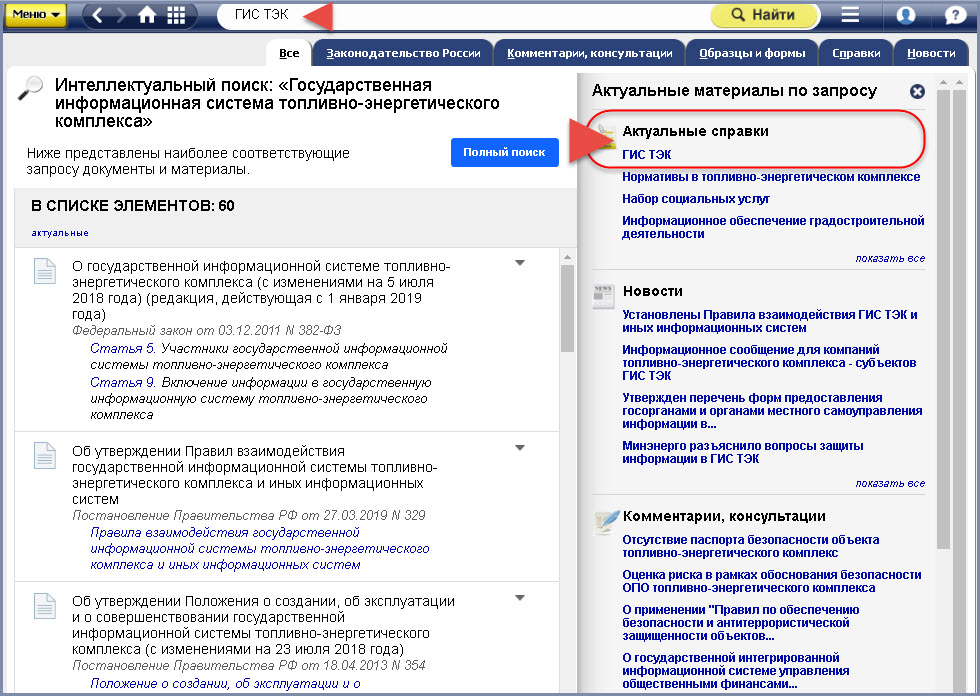

О том, как работает ГИС ТЭК, с какой целью была создана и какое взаимодействие выстроено между участниками системы в рамках подачи информации, вы узнаете, ознакомившись со справочным материалом в системах Техэксперт. Здесь Вы найдете наиболее полную подборку новостей, документов, консультаций и разъяснений по интересующей теме.

В специализированном справочном материале содержится информация в доступной и понятной форме:

  • о создании и работе ГИС ТЭК,
  • ключевые задачи системы,

  • схемы взаимодействия субъектов ТЭК,
  • порядок и сроки введения в эксплуатацию.

Важно! Справочный материал имеет прямой переход к официальному ресурсу ГИС ТЭК, а также к ключевой информации:

  • Обучающие материалы;
  • Ответы на часто задаваемые вопросы (FAQ);
  • Электронный альбом форм.

Если у вас еще не подключена система Техэксперт: «Энергетика. Премиум» / «Теплоэнергетика» / «Электроэнергетика», то вы всегда можете получить бесплатный доступ, нажав на кнопку «попробовать бесплатно», расположенную справа на главной странице издания.

Вопрос-ответ

Эксперт СПП

Груша Г.А.

Вопрос:

У МУП Горводоканал есть заключенный 12.08.2019 г. «Договор на технологическое присоединение к электрическим сетям по индивидуальному проекту объекта «Строительство повысительной насосной станции „Садовая“ и резервуаров чистой воды» с АО «РЭС».

Мощность энергопринимающих устройств объекта — 636,16 кВт.

Договор технологического присоединения был заключен на 1 год, в соответствии с пп.Б пункта 16 «Правил технологического присоединения энергопринимающих устройств потребителей электрической энергии, ...», утвержденных Постановлением Правительства N 861 от 27.12.2004.

Также на этот объект выданы соответствующие ТУ, срок действия которых 5 лет (в отличие от Договора).

Поскольку Договор от 12.08.2019 заключен на 1 год, следовательно — все мероприятия по технологическому присоединению должны быть выполнены МУП Горводоканал за 1 год. А это невозможно, т.к. нужно разработать проектно-сметную документацию на насосную станцию, согласовать со всеми заинтересованными сторонами и пройти экспертизу, затем провести закупочные процедуры с определением строительно-монтажных организаций, и далее построить. (Период строительства — 2020-2022 гг.)

Так как ранее МУП Горводоканал продлял сроки действия Договоров на тех. присоединение по запросу в РЭС, то и в этот раз обратился к ним за продлением Договора, на что получил отказ со ссылкой на то, что Правила тех. присоединения носят императивный характер в части сроков Договора и продлению не подлежат. Кроме того, Горводоканалу от РЭС пришло Соглашение о расторжении Договора, которое Горводоканал пока не подписал, надеясь «склонить» РЭС к продлению договора.

Горводоканал полагает, что:

— п.27 указанных выше Правил позволяет продлять действие Договора — ведь ТУ выдаются на 5 лет;

— возможное расторжение Договора на тех. присоединение повлечет невозможность проведения строительства насосной станции;

— несоблюдение сроков исполнения мероприятий по Договору (при условии его непродления) повлечет штрафные санкции (пени), причем весьма значительные.

Как правильно поступить в данной ситуаци, для минимизации негативных последствий: согласиться на расторжение Договора или настаивать на его продлении?

Ответ:

Законных оснований для «склонения» сетевой организации к изменению срока осуществления мероприятий по технологическому присоединению, установленного в соответствии с пп. «б» пункта 16 Правил технологического присоединения, у заявителя нет, поскольку указанная норма, действительно, носит императивный характер, т.е. обязательна для исполнения. Ссылка на пункт 27 Правил в обоснование позиции заявителя также не правомерна, поскольку данная норма не регламентирует вопросы продления срока действия договора: в нем определены условия продления срока действия ранее выданных технических условий либо выдачи новых технических условий в рамках действующих договоров.

Читать весь ответ
